“五一”假期
在國家“十四五”規劃重點工程

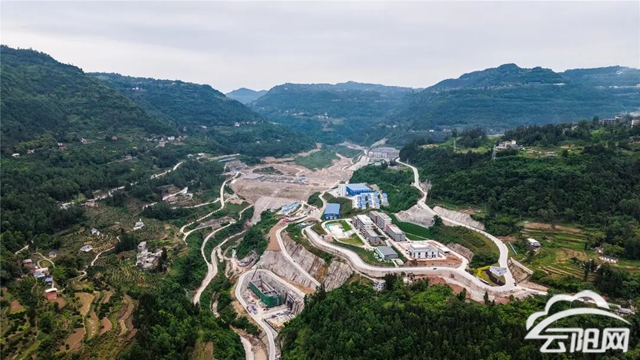

云陽建全抽水蓄能電站的施工現場
上千名建設者堅守崗位
為這座未來的“超級充電寶”夯基筑魂

5月3日
記者深入山體腹地的地下廠房
映入眼簾的是一派繁忙景象
焊花如瀑般飛濺
將巨大的洞室照耀得通明
四臺機組的作業面上
工程車輛往來穿梭

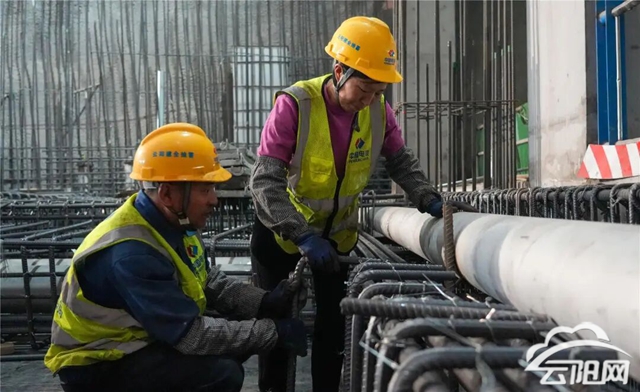

建設者各司其職
工序銜接緊密流暢

“目前我們整個地下廠房是‘四機并進’,全面開花,沒有一刻停歇。”水電十四局二工區經理助理郭凱敏向記者細數著工程進展。
???

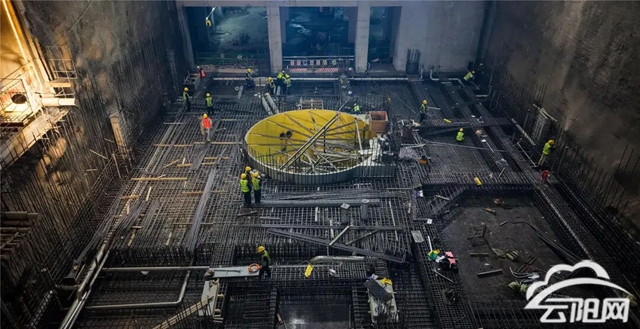

1號機組渦殼首層混凝土已于4月初澆筑完成,當前正全力搶攻水輪機層板面的備倉,計劃在“五一”假期內完成澆筑;

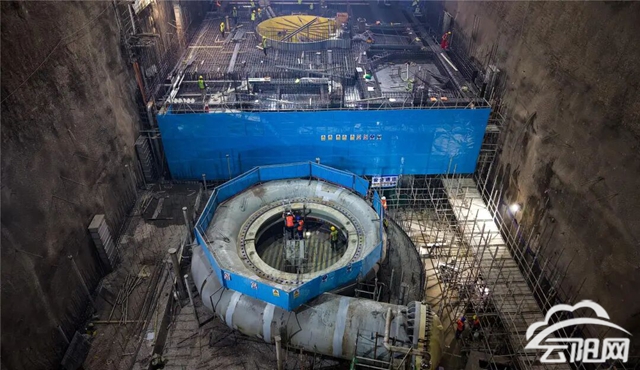

2號機組渦殼拼裝焊接完畢,正在接受壓水試驗的考驗;
3號機組錐管層已進入養護階段,剛剛到貨的渦殼在安裝間內開始了組裝焊接;
4號機組也已結束尾水管層施工,正向著錐管層的鋼筋安裝發起沖擊。
整個副廠房10層澆筑已經完成,僅剩最后一層,主體結構便宣告封頂。

郭凱敏表示,整個“五一”期間,僅地下廠房區域就有500余名作業人員堅守崗位,所有的努力都指向同一個目標:“為2026年6月30日首臺機組澆筑至發電機層創造有利條件。”

據了解,云陽建全抽水蓄能電站項目建成后,將為重慶電網及渝東北地區提供1200兆瓦的調節電源,承擔起電網調峰、填谷、儲能和緊急事故備用等重任,有效緩解區域未來中長期內的電力容量和調峰容量缺口。
